硬件设备
雷电流峰值监测设备、接地电阻监测设备、SPD综合监测模块、SPD等电位监测器。
项目运作团队
负责整个项目的正常运转,指挥和协调项目建设、技术支撑保障和客户服务保障之间的配合,并解决客户随时提出的重大问题。
作业条件
雷雨天气严禁作业;
设备接电源时严禁带电操作。
主要施工位置
现场的设备主要需要安装的设备为:
接地电阻监测设备,其中监测模块安装在电源机房内,C、P、E监测点按要求分别固定:
C极穿过花坛,破坏路面,敷设钢管,测试极穿过钢管保护,地桩固定在草坪合适位置;
P极地桩固定在花坛合适位置;
E极接地固定在合适位置。示意图如下:

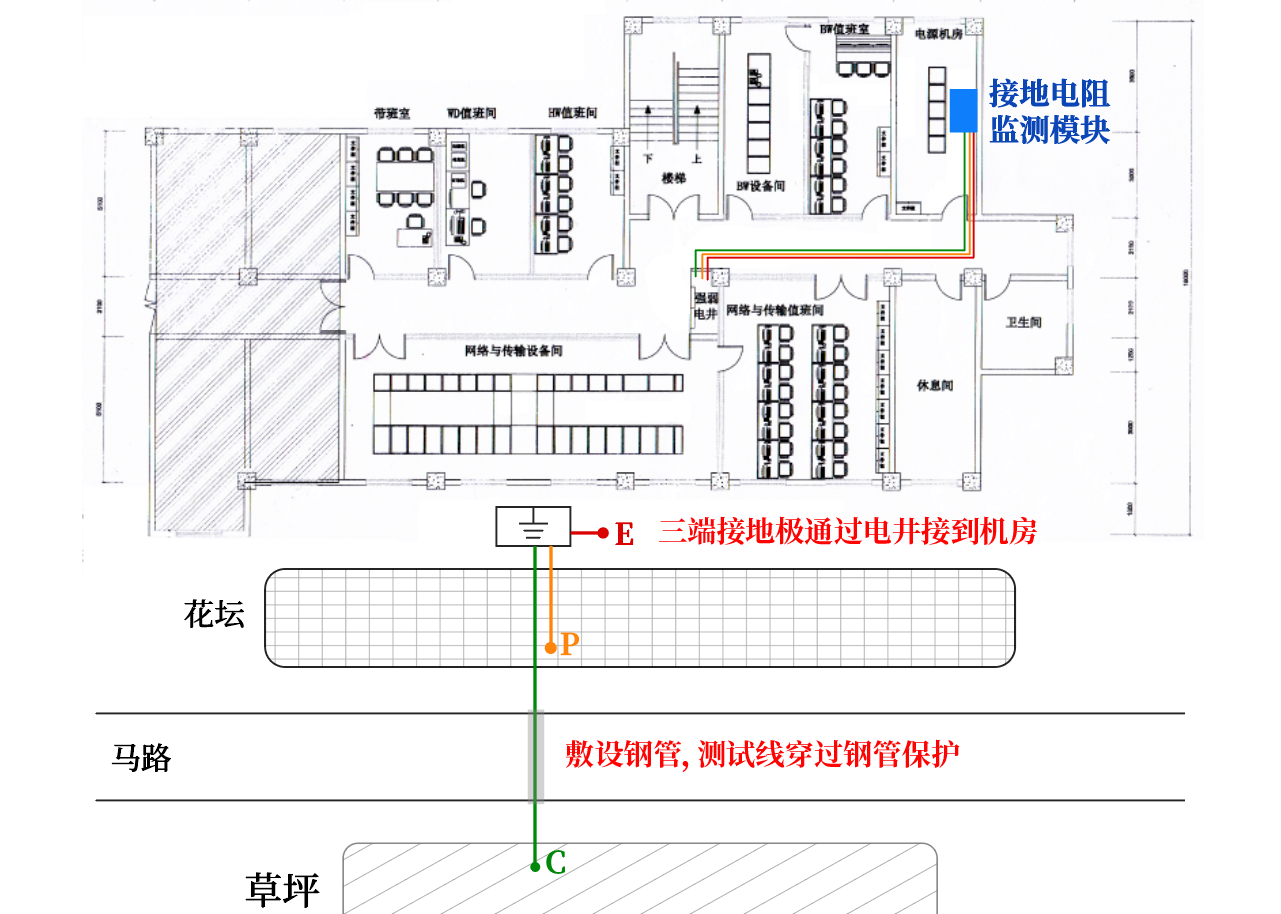

接地电阻监测设备接线原理图

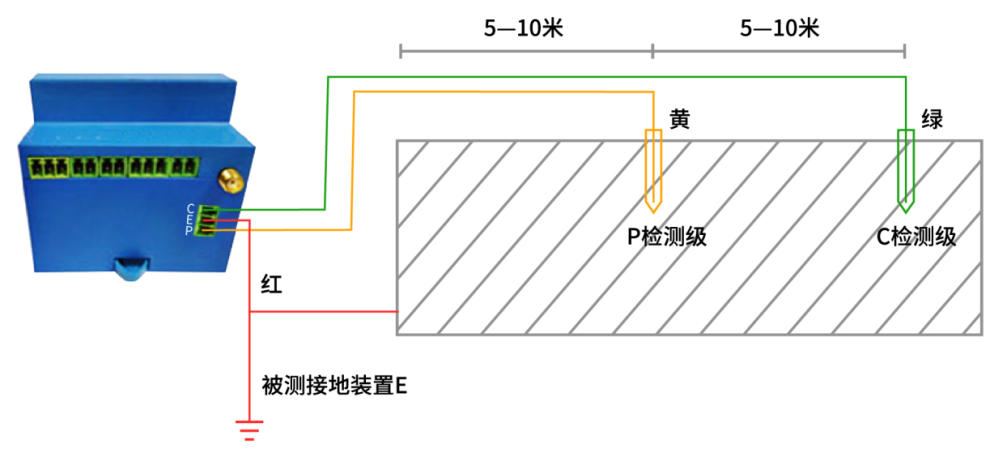

接地电阻监测设备现场接线示意图

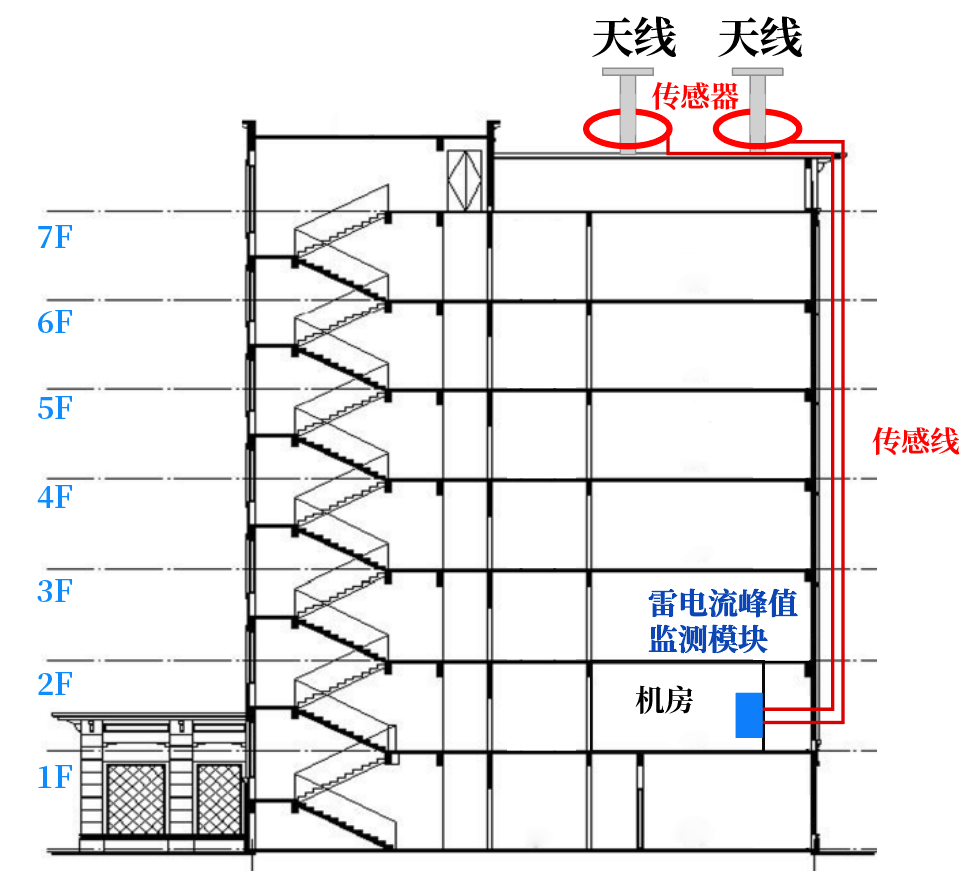

雷电流峰值监测设备,其中监测模块其中监测模块安装在电源机房内,柔性雷电流传感器固定在天台天线立杆上,雷电流传感线穿过敷设的钢管,引入机房与设备接线,具体线路走向视现场具体情况而定。示意图如下:

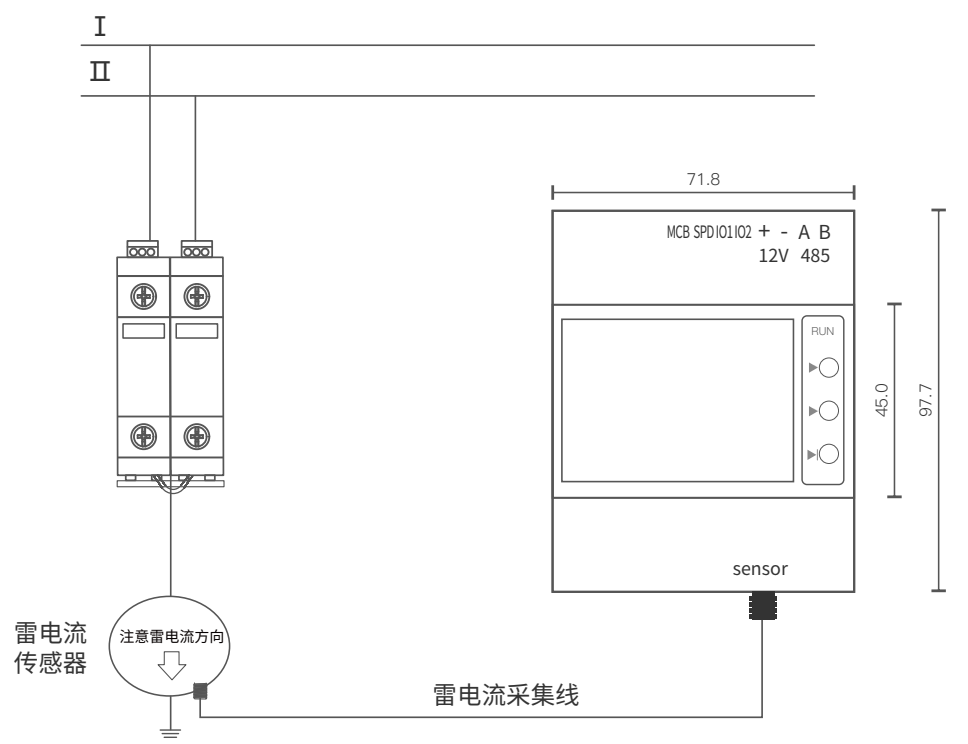

雷电流峰值监测设备接线原理图
项目质量实施保证措施
6.1实施过程中的质量保证措施
在项目实施过程中,严格执行相关项目技术标准,严格按照实施工艺、方法进行实施。
6.2设备的标识和安装
设备在安装前,根据其型号、安装地点等特点对每一设备进行标识,并确保标签清洁完好,标识内容清楚明了。
